不做流程的搬运工
结果的建模者——WMS 第一阶段业务建模方案

从经营结果倒推能力,用真实单据验证,业务+AI 方法论可持续

作业公式

在六大红线内(红线不可绕过,业务异常可授权接管),用「经营结果 → KPI → SOP 候选 → Workflow」生成路径,用「9 要素目标卡 + 证据闭环 + 人的负载校验」验收结果。原则稳定,阶段目标按试点周期冻结;路径可以每月换,但换仓、换业务、换国家必须重新验证。

  • 经营结果
  • 结果目标
  • 核心指标
  • 六大红线
  • SOP 候选
  • Workflow
  • Skill
TM 项目 · 业务建模 · Raini 吕菁

TM业务建模 · 一页纸摘要

WMS 第一阶段业务建模方案

从经营目标到可复用方法

用真实单据验证

让业务建模落地生根

这份材料是什么

以海外仓为样板,从经营目标倒推能力,形成 Workflow,用真实单据验证,再沉淀为可复用方法。

包含什么 · 按汇报目录

02

路径转向

从经营结果倒推能力,围绕单据形成闭环。

03

经营结果树

四阶段经营路线,以及当前阶段的履约重点。

04

目标卡与告警

四张履约目标卡,配套责任、验收和告警规则。

05

Top20 Workflow★★

20条候选能力,标出入库试点及自然语言取数建议。

06

AI反向建模方法论

五步建模方法,以及 AI 逐点生成和核对规则。

07

需求落地 · AI 评审框架

需求模板、投入收益评估、四方分工及实施路径。

08

业务义务与驳回权

提供证据、核实例外、确认授权及提出异议。

09

红线与变更机制

六大红线,以及目标复验、变更和留痕规则。

10

Agent 任务规范

以六段式模板明确目标、约束、期限和验收证据。

11

对应TM系统页面 · 3个case

入库、出库及库存建模三个推演,展示人机协作。

12

Skill 成熟度、并行验证与回退

能力的验证与复制标准,旧流程退出或回退条件。

13

排期、验证、分工与风险

首单、十单、复制验证的拟定安排及风险对策。

14

Q & A

回答 AI 出错、业务异议、仓间差异和目标调整等问题。

沟通人与整理 · 按章节

02—03、06—07、11方向与方法:Dillion、Raini 沟通
04—05Workflow 清单:Lim(海外仓运营)、Raini 沟通
08—10、12—14配套设计与案例:AI 辅助,Raini 提炼

目前确认到哪一步

方案已形成,已开展初步业务沟通。Top20 为候选清单,3个案例为设计推演;实施范围、指标、负责人及排期待联合确认,效果待真实单据验证。

02POSITIONING

路径转向:舍本求末 → 结果导向

不再梳理旧流程,改为从经营结果倒推能力;旧流程不是即日废弃,而是并行验证通过后再退出。

旧路径 · 不再作为唯一答案
新路径 · 本方案
从哪开始
梳理各岗位现有 SOP,在旧流程上优化
锚定经营结果与核心 KPI,反推必须有的能力
需求从哪来
等业务讲「我们现在怎么做」
AI 先出候选,业务只核实、可驳回
流程的地位
流程就是目标,固化后不敢动
原则稳定,阶段目标按周期冻结,路径可以不同
靠什么推进
靠业务的配合意愿和 AI 熟练度
系统守红线 + Agent 执行 + 人做授权决策
系统做什么
提醒人,没有闭环
以一张单据为对象,从到货到归档全程闭环
旧流程去哪
要么全留,要么即日废弃
并行验证通过前保留为回退路径,通过后按条款退出
两条边界。新路径不是「不依赖任何人」—— 业务的义务缩到四件事;旧路径也不是「全部推倒」—— 已被证明有效的人工控制在并行期内继续运行。
03OUTCOME TREE

经营结果树

WMS 是一个商业产品,不只是仓内履约操作,还有获客、转化、复购、成本等元素构成。

WMS 结果目标:两年,四阶段,刚性节点

所有动作参照结果目标执行,否则不做

倒推的意义在于:今天试点里沉淀的每一项能力,都必须是后面三个阶段直接要用的资产 —— 否则不做。

PHASE 1当前阶段 · 本方案

自有仓:标准化 · 固化 · 验证化

用软件 + 培训把自有仓全流程固化,形成可对外输出的标准操作体系。本试点方案即属于此阶段。

必须沉淀:KPI 目标卡体系 / SOP 库 / Workflow + Agent 执行层 / Skill 抽象方法

PHASE 2节点 1 → 节点 2

大规模获客

自有仓运作验证达成后启动获客,承接溢出需求,扩大覆盖规模。

必须沉淀:可量化的服务 SLA 承诺 / 按单据对象的全链路履约证据

PHASE 3节点 2 → 节点 3

第三方加盟仓测试

筛选南非本地合作方,输出系统 + 培训 + 客户,收管理费与系统费。加盟仓不能默认能标准运作,必须测试验收。

必须沉淀:仓即产品的打包物 / 加盟仓验收测试标准

PHASE 4→ 两年内

跨仓 · 跨国复制

一个个仓复制,从南非复制到其他国家,达成供应链仓总控(对标纵腾谷仓)。

必须沉淀:全套 Skill 库按国家/合作方参数化复制的能力

01Phase 2 再管

流量 · 获客

客户从哪来?

有效询盘数 · 获客成本

负责人:市场负责人(待定)

02Phase 2 再管

转化

询盘怎么变签约?

试仓 → 签约转化率 · 签约周期

负责人:销售负责人(待定)

03本阶段管

履约

承诺兑现了吗?

入库 6h 上架 · 库存 99.8% · 出库 99% · 差错 ≤1‰

负责人:仓储运营 / 出库主管 / 质控

04先看数字,不管

复购 · 留存

熟客为什么留下?

客户留存率 · 货量环比 · 客诉 48h 闭环

负责人:客户成功负责人(待定)

05先看数字,不管

成本 · 利润

每单赚不赚钱?

单均作业成本 · 人效 · 坪效

负责人:仓储运营 + 财务

为什么第一阶段只管履约

对外承诺的时效与准确率数字,必须来自履约的实测。先把履约做实,其余分支的框架搭好、数字先看着。

这棵树怎么用

每条需求提交时先填「挂哪个分支、哪张目标卡」。挂不上的,AI 直接标红、不进拍板清单——这是控制 Token 与 IT 资源的第一道闸。

看的指标与管的指标分开

12 项经营指标进看板;只有目标卡上的指标才告警

看的指标 → 看板

日 / 周 / 月汇总算,给管理层看趋势。不告警、不设目标、不考核。

管的指标 → 目标卡 + 告警

实时监测,命中阈值推卡片给唯一接收人处置。

看板里哪一项要管起来,先立目标卡。立了卡才配告警。

分支
看什么
履约汇总
四张目标卡周达成率 · 告警数 · 超时 / 差异单数
体量
日均出入库量 · 活跃客户数 · 在库 SKU / 件数
成本 · 利润
单均作业成本 · 人效 · 库容利用率
复购 · 留存
Top10 客户货量环比 · 客诉数与 48h 闭环率 · 月账单争议数
库存健康
库龄 >90 天占比 · 周转天数
流量 · 转化
询盘 · 试仓转化 · 签约周期

Phase 2 候选目标卡

已按同一模板写好;本阶段先积累它们需要的实测数据
候选卡
目标
负责人
本阶段先积累什么
G4 新客转化
询盘 → 签约 ≥ 25%【设计值】
销售负责人(待定)
连续 14 天 G1–G3 实测;10 单入库 + 出库全链路记录
G5 客户留存
月留存 ≥ 95% · 货量环比 ≥ 0【设计值】
客户成功负责人(待定)
客诉台账进日报;账单准确率口径与 G1 一致
参考12 项经营指标的口径与数据来源 · 供 IT 与委员会执行层使用
分支
指标
口径 / 数据来源
频率
履约汇总
G0–G3 周达成率 · 告警数 · 超时 / 差异单数
四张目标卡的告警日志汇总
日报 / 周报
体量
日均出库单量 · 日均入库件数
WMS 出库单 / 入库单
日报
体量
活跃客户数(30 天内有出入库)· 在库 SKU / 件数
WMS 客户主档 + 库存快照
周报
成本 · 利润
单均作业成本(人工 + 耗材)
WMS 工时记录 + 耗材领用 + 财务人力成本口径
周报(人工)· 月报(含财务)
成本 · 利润
人效(单 / 人时)
WMS 作业记录 / 排班工时
周报
成本 · 利润
库容利用率 · 坪效
占用库位 / 总库位
周报
复购 · 留存
Top10 客户货量环比
客户维度出入库件数 vs 上周
周报
复购 · 留存
客诉数 · 48h 闭环率
客诉台账(日报纳入)
周报
复购 · 留存
月账单争议数
账单 vs 客户确认记录(口径与 G1 一致)
月报
库存健康
库龄 >90 天占比 · 呆滞占比
WMS 库存快照按入库日期分层
周报
库存健康
周转天数
平均在库件数 / 日均出库件数
周报
流量 · 转化
有效询盘 · 试仓转化 · 签约周期
Phase 1 无系统数据源(无 CRM / 询盘台账),不硬凑;Phase 2 随 G4 建立
04GOAL CARDS & ALERTS

目标卡与告警★★

4 张履约目标卡,每张写死谁负责、什么数字、怎么验收;偏离时按预警 / 告警 / 红线三级叫人,每个岗位每天的卡片数有上限。

评审会上只需确认下表的负责人与数字。完整 9 要素卡与告警规范在分隔线之后,供负责人与执行层使用。

目标卡数字什么意思谁负责冻结
G0入库履约闭环验收 ≤2h · 上架 ≤4h货到 6 小时内上架可售,全程没人催单仓储运营负责人至 9/22
G1库存准确率≥ 99.8%1000 件最多错 2 件;有差异当天查清仓储运营负责人4 周
G2出库及时率≥ 99%100 单最多 1 单隔天发出库作业主管4 周
G3作业零差错拣 ≤0.1% · 包 ≤0.05%1000 次拣货最多错 1 次;2000 次打包最多错 1 次质控主管4 周

G0 是试点样板,围绕一张真实入库单跑通全部机制;G1–G3 是业务线长期目标卡。负责人为建议人选,评审会确认。缺货率、库存周转、退货时效不设一级目标卡,只作为关联监控 —— 守住「3–5 个目标」的纪律。

偏离时系统怎么叫人三级,各不相同

预警 · 黄

AI 的建议,可以不采纳。

例:按剩余箱数算,这单上架会超时,建议增派 1 人。

告警 · 红

必须有人做决定并留痕。

例:上架已超时 15 分钟,收货主管必须选一个处置。

红线 · 灰

系统直接拒绝,没有「跳过」按钮。

例:没验收就想入账 → 按钮不存在;设备坏了 → 走授权接管。

告警是最贵的机制 —— 占 AI 算力,也占人的注意力。所以只挂在目标卡上,一条告警一个接收人,每个岗位每天有卡片上限;超上限先怀疑阈值设计,不加人、不归责。

完整目标卡

9 要素 + 冻结周期 / 工时预算 / 旧流程保留期 · 供负责人与执行层使用

一张试点样板卡入库履约闭环 · 围绕一张真实入库单

G0

入库履约闭环(试点样板)

验收 ≤2h · 上架 ≤4h · 及时率 ≥99%

以「一张入库单」为业务对象贯穿始终,是五步作业法的第一次完整实弹演练 —— 本试点成败的直接判据。

唯 一 Owner

评审会确认

截 止 时 间

D+7 首单闭环跑通;D+14 多笔真实单据连续验证

决 策 权 限

试点范围内可直接定义 Workflow 触发规则与 Agent 任务

所 需 资 源

真实入库单据 / WMS 接口 / Workflow 系统 / 1 名业务核实接口人

异 常 升 级 对 象

单节点超时 2h 未响应 → 仓储运营负责人;闭环断点 24h 未定位 → 产品委员会;需跨部门配合或资源调配 → CEO

关 键 结 果

入库单从到货报备到账实校验全节点无人工催办

验 收 标 准

10 张真实入库单全链路闭环,超时环节 100% 自动预警并处置

复 核 日 期

D+7 / D+14 两次向 CEO、产品委员会汇报运行证据

红线:准确 / 权限 —— Agent 仅在授权范围内操作单据

Top7 入库时效闭环 · Top2 收货核验 · Top1 账实校验

冻结周期与触发复验

D+0 评审通过即冻结至 D+14 · 触发复验:供应商结构 / 到货批量 / 验收窗口变化

人工工时预算

逐箱扫码 ≈ 45 min + 开箱核验拍照 ≈ 15 min + 索赔签发 ≈ 5 min ≈ 65 min/单(设计值)

旧流程基线保留至

纸质收货单 + 主管人工复核并行保留,至 10 单验证通过

三张业务线目标卡库存准确率 · 出库及时率 · 作业零差错

G1

库存准确率

≥ 99.8%

仓库生命线。账实不符则一切履约承诺失去根基,也是加盟仓验收的第一道门槛。

唯 一 Owner

仓储运营负责人(评审会确认)

截 止 时 间

试点期 4 周内达标并连续保持 2 周

决 策 权 限

可直接冻结异常库位、发起动态盘点,无需逐级审批

所 需 资 源

WMS 账面数据接口 / 扫码终端 / Agent 盘点调度

异 常 升 级 对 象

差异 4h 内未溯源 → 当班班组长复盘;当日 22:00 未清零 → 仓储运营负责人;连续 2 日未闭环或涉及账面资产调整 → 产品委员会

关 键 结 果

账实差异当日清零;差异 100% 可溯源到单据节点

验 收 标 准

连续 14 天抽盘核对 ≥99.8%,差异台账全闭环

复 核 日 期

每周五 KPI 复核;月度全量复盘

红线:准确 / 财务数据 —— 库存即资产,禁止任何未留痕调账

Top1 盘点溯源 · Top14 库龄提醒

冻结周期与触发复验

试点期 4 周冻结 · 触发复验:客户结构 / 容量 / 合同口径变化

人工工时预算

循环盘点 ≈ 30 min/日(盘点员)· 差异最终裁定 ≈ 10 min/次(负责人)

旧流程基线保留至

月度全盘 + 人工差异台账并行保留,至 D+14 回测通过

G2

订单出库及时率

≥ 99%

客户体验与 SLA 承诺的直接体现,日清是获客阶段对外承诺的基础。

唯 一 Owner

出库作业主管(评审会确认)

截 止 时 间

试点期 4 周内达标(当日单当日发)

决 策 权 限

完成率低于 95% 时可直接调度跨班组分流

所 需 资 源

波次分单系统 / 小时级进度看板 / Agent 预警

异 常 升 级 对 象

小时级预警未处置 → 班组长;当日超时 → 运营负责人

关 键 结 果

小时级完成率实时可见;超时订单当日复盘归因

验 收 标 准

连续 14 天出库及时率 ≥99%,超时订单 100% 有复盘工单

复 核 日 期

每日日报自动生成;每周五复核

红线:SLA 客户承诺 —— 对外时效承诺不可击穿

Top9 出库时效 · Top11 异常闭环 · Top10 峰值分流

冻结周期与触发复验

试点期 4 周冻结 · 触发复验:快递截单时间 / 客户 SLA 条款 / 大促容量变化

人工工时预算

调度决策 ≤ 10 min/次(出库主管)· 16:00 检查点确认 ≤ 2 min

旧流程基线保留至

人工排班与口头调度作为回退路径保留,至连续 14 天达标

G3

作业零差错

拣 ≤0.1% · 包 ≤0.05%

差错直接产生赔付与客诉,且是“系统硬管控”模式最典型的验证场景。

唯 一 Owner

质控主管(评审会确认)

截 止 时 间

试点期 4 周内双指标达标

决 策 权 限

可强制扫码拦截、强制二次复核,不达标不放行

所 需 资 源

扫码强校验 / 面单自动比对 / Agent 差错监测

异 常 升 级 对 象

同一员工/SKU 高频出错 → 班组长辅导;重复发生 → 质控升级

关 键 结 果

错拣错包源头拦截率 100%;出库差错自动触发快递拦截

验 收 标 准

连续 14 天拣货差错 ≤0.1%、打包差错 ≤0.05%

复 核 日 期

每周错拣优化报告;月度考核挂钩

红线:准确 / 合同 —— 发错货即违约,赠品与组合单重点管控

Top4 拣货拦截 · Top5 打包面单 · Top6 交接破损

冻结周期与触发复验

试点期 4 周冻结 · 触发复验:SKU 结构 / 组合单占比 / 赔付条款变化

人工工时预算

复扫 ≈ 20 s/次(拣货员)· 现场辅导 3 min/次(班组长)· 授权接管审批 ≤ 2 min/次

旧流程基线保留至

人工复核台并行保留,至差错率连续 14 天达标

告警规范

每张卡的三级阈值、接收升级、关闭证据、日预算 · 供 IT 配置使用
G0

入库履约闭环

监测对象 · 检测:每张入库单的 4 个节点时钟(报备 → 验收 → 上架 → 账实校验);事件驱动 + 每 15 min 扫描

预警 · 黄 · AGENT 建议,可不采纳

Atlas 按剩余箱数 × 当前速度预判节点将超时 → 推「建议增派 1 人 / 调整上架顺序」卡,附预计完成时间

告警 · 红 · 人必须决策并留痕

节点实际超时 15 min 仍未闭环(验收 >2h15 · 上架 >4h15)→ 收货主管必须选处置并留痕

红线 · 系统拦截 · 仅授权接管

未验收不得上账;有差异未生成差异单不得上架 → 系统拒绝,无跳过

接收 → 升级

收货主管 → 2h 未响应:仓储运营负责人 → 断点 24h:产品委员会

关闭证据

节点状态流转 + 扫码时间戳到位;差异单 / 索赔单已签发

日告警预算

≤2 卡/单 × 日均 ≤6 单 = ≤12 卡/日(≈25 min,已校验)

G1

库存准确率

监测对象 · 检测:库位级差异单(循环盘点 / 账实校验产生)+ 每日 22:00 全仓准确率;事件驱动 + 日汇总

预警 · 黄 · AGENT 建议,可不采纳

差异单生成 → Atlas 溯源到最近的单据节点,推「疑似原因 + 复核建议」给盘点员

告警 · 红 · 人必须决策并留痕

差异 4h 未溯源,或日准确率 <99.8% → 负责人决策:冻结库位 / 发起动态盘点

红线 · 系统拦截 · 仅授权接管

未留痕调账、未溯源直接抹平差异 → 系统拒绝

接收 → 升级

盘点员 → 4h:班组长 → 22:00 未清零:负责人 → 连续 2 日或涉资产调整:产品委员会

关闭证据

差异台账闭环:溯源单据 + 调整留痕 + 复盘记录

日告警预算

差异卡 ≤5/日(设计值),对应循环盘点 30 min/日;超预算先查盘点粒度

G2

订单出库及时率

监测对象 · 检测:小时级完成率(汇总级)+ 高优 SLA 订单的单据级截单时钟;小时级扫描 + 截单前 T-2h / T-1h 检查点

预警 · 黄 · AGENT 建议,可不采纳

小时级完成率低于线性进度基线(如 88% < 92%)→ Atlas 推「调度方案 + 预估达成时间」,缺口订单合并为一卡

告警 · 红 · 人必须决策并留痕

完成率 <95%,或截单前 1h 仍有未拣的 SLA 订单 → 出库主管必须选方案(可跨班组分流)

红线 · 系统拦截 · 仅授权接管

出库时间戳不可手改;超时订单不得人工标记为准时 → 系统拒绝

接收 → 升级

出库主管 → 预警 1h 未处置:班组长同步 → 当日出现超时:运营负责人 + 自动生成复盘工单

关闭证据

16:00 检查点回到基线 / 当日 100% 发出;超时订单复盘工单已生成

日告警预算

≤2 卡/日(选方案 + 检查点确认 ≈12 min,已校验);不逐单推送

G3

作业零差错

监测对象 · 检测:每次拣货 / 打包扫码比对(单据级,实时)+ 员工 / SKU 维度滚动统计

预警 · 黄 · AGENT 建议,可不采纳

同一员工同一 SKU 24h 内 ≥2 次拦截 → Atlas 推「辅导建议 / 相似 SKU 库位分离建议」给班组长

告警 · 红 · 人必须决策并留痕

同一员工 / SKU 周内 ≥3 次,或日差错率 > 拣 0.1% / 包 0.05% → 质控主管决策:强制二次复核 / 库位分离

红线 · 系统拦截 · 仅授权接管

比对失败不放行,无跳过;条码异常走授权接管(班组长授权、留痕、事后复核)

接收 → 升级

拣货员即时反馈(操作反馈,不计卡)→ 班组长 → 质控主管

关闭证据

复扫通过 / 接管记录 + 事后复核;辅导记录已归档

日告警预算

辅导卡 ≤3/日/班组长(设计值);接管审批 ≤2 min/次

告警设计八条任何新增告警都要过这八条

01只挂目标卡

没有目标卡的指标只进看板,不告警。要管,先立卡。

02绑定业务对象

告警落在一张单、一个库位、一个波次上,卡片自带处置与关闭 —— 是闭环,不是提醒。

03三级不混

预警是建议,可不采纳;告警必须有人决策并留痕;红线系统拦截,只有授权接管。

04唯一接收人

一条告警一个接收人、一条升级链;不群发、不抄送领导。

05有日预算

卡片数 × 处理时长不超过岗位可用时间的一半。超预算是设计错了,先改设计,不加人。

06去重合并

同一对象同一原因只推一次;同类合并成一卡 —— 45 单缺口是一张卡,不是 45 张。

07靠证据关闭

状态流转、扫码时间戳、接管记录自动关闭告警,不靠人点「已处理」。

08告警自身被验收

D+14 起看误报率、响应时长、超预算天数;误报率 >30% 视为设计错误,不归责执行者。

05CAPABILITY MAP

Top20 Workflow★★★

按仓储管理的三个维度——质量、效率、成本——把 20 条能力落到收·存·拣·包·发与逆向的每个环节,每条对应一个可在 WMS 直接取数的指标。★ 三条围绕一张入库单,为试点首发;◆ 一条是业务方最需要、且不改任何现场流程的 Agent 能力,与首发同步交付。人效、绩效、复盘三条只供数据,不做自动归因。

质量 · 各环节准确率

收·存·拣·包·发每个环节的差错都直接变成赔付

01库存循环盘点 & 差异溯源★ 试点首发Agent 排循环盘点、溯源差异到单据节点;盘点由人执行,裁定由负责人签字半自动库存准确率 ≥99.8%
02收货 / 质检差异核验★ 试点首发到货数量、破损、无中英文名的货品强制贴码后才可上账;差异出报告给商家硬管控入库准确率 · 一检失败率
03上架库位扫码强校验未扫库位码不得放货,系统无响应走授权接管硬管控上架准确率
04拣货差错实时拦截扫码比对失败即拦截,同一人 / 同一 SKU 高频出错推送班组长硬管控拣货差错率 ≤0.1%
05打包复核 & 面单比对面单与订单自动比对,组合单 / 赠品重点复核硬管控打包差错率 ≤0.05% · 面单贴错率
06出库交接分拨核验 & 破损管控按快递公司 / 区域 / 服务等级分拨,交接扫码留证硬管控交接差错率 · 破损率 ≤0.03%

效率 · 各环节及时率

对客户的时效承诺拆到每个环节的时间窗口

07到货 → 验收 → 上架时效闭环★ 试点首发以一张入库单为对象全程闭环,热销 SKU 优先上架半自动验收 ≤2h · 上架 ≤4h(24/48h 承诺可调)
08波次拣包时效管控按波次监控拣选、包装两个 8 小时窗口,超时自动预警全自动拣选 8h · 包装 8h 窗口达成率
09出库及时率 & 截单调度小时级完成率对比线性基线,低于阈值触发跨班组分流全自动出库及时率 ≥99%
10大促峰值分流建议汇单、拣选路径、容器策略沿用系统既有规则;Agent 只做峰值监控与分流建议半自动峰值处理能力
11订单异常统一闭环缺货、破损、地址异常统一入口,每条异常有负责人与时限半自动异常 100% 闭环
12退货处理时效 & 质检分级退货分级质检后由商家确认处置,仓不替商家决定报废半自动常规 24h · 大促 48h

成本与费用

系统只供数据,人效与绩效的裁定在管理者

13岗位人效日供给只出数据不归因、不考核;效率波动的原因由现场管理者判断全自动岗位 × 小时 × 件数
14库龄预警 & 商家清仓 / 长期仓储费提醒定时输出「入库 ≥3 个月无动销且库存 ≥N 件」商家清单,推送商服跟进半自动≥90 天无动销占比 ≤3%
15库容利用率优化(大件 · 异形)全品类混仓下按体积 / 异形分区,提出移库建议半自动库位利用率 · 坪效
16耗材成本定额管控按包材规格定额,超额自动标红半自动单均耗材成本
17仓储费 / 操作费账单自动核对按大小件、异形、库龄计费规则自动生成对账单,差异先内部核对再出账全自动月账单争议数

Agent 直接接手的工作

不改现场流程、先替管理者与中台省时间的三件事

18自然语言灵活取数一句话调取 WMS 既有指标:12h / 16h / 24h / 48h 任意口径及时率、库龄、商家清单,无需专人导表全自动任意口径即时可查
19商家咨询自动答复商家问进度 / 异常,Agent 跨系统汇总数据与现场照片拟答复,商服确认后发送;含低库存主动提醒半自动商服人工查询量下降
20日报 / 周报自动生成 & 周复盘三向归因日报周报学习负责人口径;复盘只定位流程设计与系统缺陷,人的部分交现场管理者半自动复盘问题归到流程 / 系统 / 人

首发的三条合起来是什么

一张真实入库单从到货到归档 · 同步交付 Top18 取数能力

供应商到货报备自动创建入库任务2h 内验收4h 内上架(热销优先)账实自动校验异常自动预警 · 闭环单据归档 · 证据留存

一期已有的「已到仓未收货提醒」「到仓整单上架提醒」在此升级:从提醒人,变为对单据对象的全程闭环——每个节点有时效、有 Owner、有升级路径,跑完即产出入库履约 Skill 的 L0 候选;并行期内纸质收货单与主管人工复核继续运行。另有一条被业务方明确提出的 Agent 能力(Top18 自然语言取数)与首发同步交付,不改任何现场流程。

06METHODOLOGY

AI反向建模方法论

人确定结构与边界,AI 逐点生成;每一步先核对,再进入下一步。

反向建模五步作业法

本方案的核心机器 · 每一步都有明确产出物

这是本方案的核心机器。它对业务线是通用的 —— WMS 只是第一个进入这台机器的业务线。每一步都有明确产出物,验证有效后即为全业务线的标准建模流程。

01

第一步

锚定结果目标

WMS 两年结果目标(谷仓模式总控)拆到当前阶段:自有仓全流程标准化、固化、验证化。这是唯一不变量。

产出:阶段结果陈述

02

第二步

抽取核心 KPI

不做全量指标堆砌,只取 3~5 个决定生死的指标,每个指标按 9 要素写成目标卡。

产出:目标卡

03

第三步

倒推能力与 Workflow

由 KPI 生成 SOP,由 SOP 生成 Workflow —— AI 先列出考量方向框架,业务只负责核实“这是不是你最重要要解决的”,不负责提供流程。

产出:Workflow 清单

04

第四步

业务对象跑闭环

以一个真实业务对象(一张入库单)贯穿始终,用真实单据从头到尾跑通,而不是给人发提醒。一期的两个提醒型 Workflow 在此升级为对象级闭环。

产出:闭环运行证据

05

第五步

抽象 Skill,无限复制

把跑通的闭环拆解为可复用 Skill:系统干什么、Agent 干什么、人必须决策什么。同一套方法复制到履约、逆向、库存全场景,再到其他业务线。

产出:Skill 库 + 复制手册

一套受控、可核验的建模闭环

人定结构 · AI 填充 · 逐点核对 · 统一交付

  1. 01

    先搭骨架,再让 AI 填充

    结构由人定义

    由人确定「结果 → 失效 → 能力 → 条款 → Workflow → 验证」的结构,AI 只在既定结构内生成内容,不决定建模方向。

  2. 02

    一次只处理一个节点

    控制输入边界

    每个节点只接收三类输入:该节点模板、上一节点产出,以及红线、九要素和编号规则等约束。

  3. 03

    每个节点都核对

    逐点校验

    同时对照行业标准与 WMS 历史数据;数字不一致就重跑当前节点,确认无误后再继续向下。

  4. 04

    人工参与关键核实

    聚焦四个核实点

    人工只在四个核实点出现,其余节点不要求业务重复输入,减少沟通负担,也避免责任边界模糊。

  5. 05

    产出格式统一

    可比较、可复用

    目标卡、失效—能力表、SOP 候选、Workflow 卡与三件套采用统一格式,便于不同业务线横向比较与复用。

07REQUIREMENT

需求落地 · AI 评审框架

需求包在 TM 系统里怎么走:不新建模块,串已有模块,由 AI 员工审查、委员会批准,最后落成任务与运行记录。

在 TM 系统里怎么走

不新建模块,串已有模块

  1. 业务与 AI 对话 → 生成需求包
  2. Workflow 开发配置 · 导入配置包 / 新建配置
  3. 框架校验 Skill · 输出评审表与定级
  4. 全局审批模块 · 委员会审批卡
  5. 通过 → 生成 Workflow / Agent 任务 / 模拟界面
  6. 试跑 → 运行记录回流

AI 员工

需求审查 Agent

需求审查 Agent(Sage)是 Product Committee 的 AI 员工,负责对各业务线提交的需求包做需求框架审核。

需求框架审核需求包概述重复立项排查

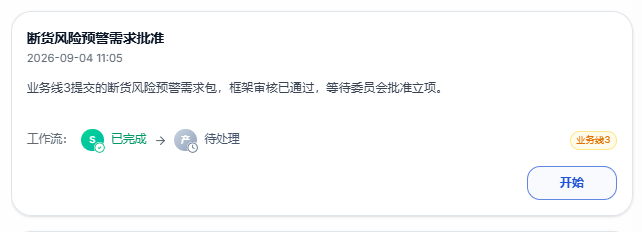

审批卡示例

断货风险预警需求批准审批卡

一条需求的一天

真实示例:退货复位 24h 闭环

09:20逆向组长

业务提

退货件平均 31 小时才复位到可售库位,近 90 天 14 次账实差异由此产生。

想要:24 小时内复位并回写账面。

附:退货台账(90 天)+ 3 张超时退货单截图。

11:05AI 评

AI 出评审表

挂 G1 库存准确率 · 1 类需求(直接推动目标卡)。

投入:IT 2 人天 · Token ≈ R 350;收益:月省 6 人时【设计值】。

一处待核实:暂存区是否有独立库位码 → 结论绿。

15:00产品委员会

需求拍板

逐条需求过审,只 challenge 红黄项。

此条:通过,并入 Top1 差异溯源。

驳回必须填理由;不过会不生成。

人工拍板 · 不自动生成
次日 17:00IT / 产研

出三件套

模拟界面图 + 流程说明表 + AI 评审表;Workflow 卡草稿。

9/22 前用 ≥10 张真实退货单试跑,旧流程并行。

四方各做什么

提需求的人

业务一线

按模板提交;核实四件事;有驳回权。中间不再有产品经理转译。

只定两套规则

产品委员会

「怎么提」「怎么评」。需求拍板,不审单条需求文案。

按框架评

AI

10 个维度输出标准化评估与定级;不扩散思考,不自动生成 Agent。

生成与试跑

IT / 产研

过会后出三件套与 Workflow;试跑期保障系统可用;不接未过会需求。

人扛得住吗 · 50% 规则

一个岗位一天收到的卡片总时长,不得超过其可用系统时间的一半。超限时 AI 评审表标红,改为系统自动、合并卡片或换岗位承接——不加人、不归责。

搬货的人一天搬 200 箱,排 500 箱就是瞎指挥;排卡片同理。试点仓 5 个岗位已逐一核过。

提问模板

11 个字段;右列即上面那条示例

字段
怎么填
示例:退货复位 24h 闭环
业务线 / 岗位
谁在提
WMS · 逆向组长 · JHB 试点仓
挂哪个目标卡
挂不上就不进清单
履约 → G1 库存准确率
现实
现在怎样,要有数据
退货件平均 31h 才复位到可售库位;近 90 天 14 次账实差异源于此(占 11%)
期望
想要怎样,引用目标卡数字
退货 24h 内复位并回写账面;该类差异占比 ≤3%
差距
差多少
平均超时 7h;无系统提醒,靠人记
标准 / 红线
什么不能做
准确 / 财务数据——复位必须扫码留痕,禁止手工调账
期限
什么时候要
D+14 前试配
验证
怎么证明做到了
退货单状态时间戳;D+14 差异回测中该类占比
现成证据
已有的单据、截图、台账;不新造
退货台账 Excel(90 天)· 3 张超时退货单截图
我的可用时间
每天能在系统上花几分钟,单次操作最多几分钟
PDA 全班次在线;单次 ≤2 分钟;每日电脑 ≤20 分钟
我认为的定级
0 / 1 / 2 类
1 类

三个字段最关键:挂哪个目标卡(先过商业产品这一关)、现成证据(不为方案新造文档)、我的可用时间(先考虑人)。中间六段与 Agent 任务书同构,需求可直接变成 Agent 任务的骨架。

AI 评审表

维度
评估方法
本例结果
挂钩结果
对应哪张目标卡、哪类失效;挂不上直接标红
G1 ·「退货未复位」占历史差异 11%
需求定级
0 类不做就击穿红线 · 1 类直接推动目标卡 · 2 类效率体验 · 3 类不做
1 类(直接推动 G1)
投入
AI Token · IT 人天 · 保留的人工工时
Token ≈ R 350 · IT 2 人天 · 逆向岗每单 +1 次扫码
收益
指标变化 · 赔付 / 客诉减少 · 人时节省;标注设计值
G1 +0.1 个百分点(99.6% → 99.7%);月省 6 人时【设计值】
组织影响
哪些岗位动作增减;是否减人
不减人;逆向岗 +1 动作;班组长人工核对 −1
财务
月成本 vs 月收益;算不出的注明待实测
月节省 ≈ R 900;避免的赔付待 D+14 实测
红线冲突
六条红线逐条核对
无冲突
人的负载
新增操作时长 vs 岗位可用时间的一半
逆向岗单次 ≤2 分钟 → 通过
复用性
其他仓 / 业务线 / 国家能不能用;哪些要重新验证
可复用至开普敦仓;换国家须重验退货法规
建议
做 / 合并 / 延后 / 不做 + 置信度 + 待核实点
做 · 并入 Top1 · 置信度中 · 待核实:暂存区是否有独立库位码

岗位画像表

JHB 试点仓 · 设计值 · 50% 规则的核对依据

岗位
终端
每日可用系统时间
单次操作上限
试点已挂卡片
判定
收货员 · Sipho
PDA
全班次在线
≤2 min / 卡
2 卡 / 单(扫码验收、核验差异)
日均 ≤6 单 → 通过
收货主管 · Thabo
PC + 手机
≈60 min
≤10 min / 卡
2 卡 / 单(签发索赔、预警采纳)
日均 ≤6 单 ≈ 25 min → 通过
出库主管 · Lerato
PC
≈90 min
≤10 min / 卡
2 卡 / 日(预警选方案、检查点)
≈ 12 min → 通过
班组长 · Musa
手机
≈30 min
≤5 min / 卡
辅导卡 · 授权接管审批
≤3 张 / 日 → 通过;超限合并
仓储运营负责人
PC
≈45 min
≤10 min / 卡
升级卡 · 差异裁定 · 周五复核
≤4 张 / 日 → 通过;超 5 张改日报合并
08OBLIGATION

业务义务与驳回权

业务不写流程,只做四件事:给现成证据、核实例外、确认授权、驳回须给理由。不做,由委员会裁定。

人工劳动不会消失——扫码、拍照、核验、签发仍由人做,逐条计入成本,不从账上抹掉。

义务 1

提供现成证据

已有的单据、截图、台账、Excel。只交现成的,不为方案新造文档。

耗时预算:每次 ≤10 分钟

义务 2

核实例外

回答一句:这条 SOP 在什么情况下不成立?(设备、天气、供应商、大促)

耗时预算:每条 SOP 候选一次

义务 3

确认授权

谁有权签发、谁有权授权接管、谁有权裁定差异。名字落到目标卡的 Owner 与升级对象。

耗时预算:目标卡冻结前一次

义务 4

驳回 AI

认为 AI 产出不对,可以驳回;驳回必须给理由或替代做法,进入知识库。

耗时预算:随时

不配合怎么办

把「等业务」这个动作从流程里拿掉

  1. AI 给出候选(SOP / 目标 / 需求定级)
  2. 业务三选一:确认 · 驳回并给替代 · 驳回并给理由
  3. 不确认、不驳回、不给替代
  4. 产品委员会裁定:业务有没有道理
  5. 有道理 → 改 AI 与框架
  6. 没道理 → 换人

不再等业务告诉我们怎么做;AI 先说该怎么做,业务只说对还是错。等,就是在给利益冲突让路。

剩下的人工到底有多少

以一张入库单为例 · 设计值,D+7 起以实测替换

保留的人工动作
岗位
次数 / 单
单次耗时
合计 / 单
为什么不能去掉
逐条扫码
收货员
128 次
≈ 20 s
≈ 45 min
扫码是账实一致的唯一证据来源;红线「准确」的执行动作
开箱核验 + 拍照
收货员
3 箱
≈ 5 min
≈ 15 min
良品数量与破损照片是索赔与 QC 隔离的法定证据
复核索赔口径并签发
收货主管
1 次
≈ 5 min
≈ 5 min
索赔金额涉及合同与财务数据,Agent 不得签发
预警采纳 / 不采纳
收货主管
0–1 次
≈ 1 min
≈ 1 min
调人是管理决策,附带副作用,必须由有权限的人选
合计
≈ 65 min / 单
进入 AI 评审表「业务人工工时」,与旧流程基线(纸质 + 人工复核 ≈ 95 min / 单)比较
09GUARDRAILS

红线与变更机制

目标不是一成不变,也不是随时能改。只在原则层稳定、阶段目标冻结、触发条件命中时,才走复验与版本留痕。

安全

人身、货物、作业环境安全优先;任何被系统识别为不安全的动作直接中止并升级。

例:叉车超载、禁行区闯入、消防通道占用

准确

账实、单据、数据必须一致;禁止手工调账或跳过扫描掩盖差异。

例:库存差异、拣货错拿、上架错库位

合同

对客户、供应商、承运商的承诺必须履约;违约动作不在系统留下任何可执行出口。

例:发错货、漏发赠品、未按 SLA 出库

权限

谁能操作、谁能签发、谁能授权接管,必须落到目标卡的 Owner 与升级对象;越权无按钮。

例:Agent 不得签发索赔、不得跨仓操作单据

财务数据

库存即资产,任何涉及金额、成本、索赔的改动必须留痕并经有权限人审批。

例:差异调账、索赔金额、成本重算

SLA 客户承诺

对外时效与服务质量承诺是硬约束;系统不提供「跳过 SLA」的选项。

例:出库及时率、客诉 48h 闭环、大促服务承诺

目标什么时候可以改

原则层

红线 + 9 要素结构 → 稳定

阶段目标

按试点周期冻结(本期 4 周)

触发复验

客户 / 合同 / 成本 / 容量变化

委员会审批

复验 → 审批 → 版本留痕

冻结期内不改数字,只记录「变化信号」。冻结期满或触发条件命中时才复验。

复验结论可以是「目标不合理,下调」。例如客户结构变化后,99.8% 的件数口径可能应改为金额口径。

每张目标卡带版本号。G1 v1.0 → v1.1,旧版本保留供回测比较。

10AGENT SPEC

Agent 任务定义规范:不允许 Agent 猜测目标

可以用「现实—期望—差距—标准—期限—验证」定义任务,但不能因为追求提示词简短而让 Agent 自行猜测目标。试点中每一个 Agent 任务都按此六段书写,与目标卡 9 要素一一对应。以下是试点首单的真实模板示例。

AGENT TASK · 已到仓未收货处置

对象:入库单 IB-2026-0903-017

现实

入库单 IB-2026-0903-017 已到仓 3.5 小时,WMS 状态仍为「未收货」,账面无验收记录。

期望

到仓后 2 小时内完成验收、4 小时内完成上架,热销 SKU 优先。

差距

验收超时 1.5 小时,下游上架、账实校验、可售库存全部阻塞。

标准

入库上架 SOP 3.1;红线:准确(账实一致)、权限(Agent 仅可操作本单据),禁止跳过验收直接上账。

期限

30 分钟内派发加急工单至当班验收员并确认接收;再超 1 小时未处置,升级仓储运营负责人。

验证

单据状态流转完整、账实校验通过、超时原因写入异常台账、纳入周复盘归因。

目标由目标卡下发

Agent 的「期望」统一引用目标卡的关键结果与验收标准,不自行发挥。

红线随任务下发

六大红线以硬约束写入每个任务的「标准」段,越线即中止并升级。

证据自动留存

「验证」段产出即管理证据闭环的输入:行为证据 → 结果与副作用复核。

11WORKED CASES

三个推演场景:
把框架和规则落到具体Case上,并放进 TM 系统里看

前面是方向和规则,这里回答两个最直接的问题——落到仓内一张具体的单子上到底长什么样(Case 01、02),以及一条能力到底是怎么从指标倒推出来的(Case 03)。数据为试点设计值,D+7 起以真实数据替换。

场景 01 · 运行态G0 入库履约闭环 · 验收 ≤2h · 上架 ≤4h

一张“有问题”的入库单:到货 120 箱,3 箱破损、2 个 SKU 少货

Top7 入库时效闭环Top2 收货核验Top1 账实校验

① 输入与边界 · 场景 / 触发 / 红线 / 系统 / Agent / 人

场景

  • ·时间:周二 09:40,约翰内斯堡试点仓
  • ·对象:入库单 ASN-2609-0117,供应商华南 A,38 SKU / 120 箱
  • ·现场:卸货发现 3 箱外箱破损;清点发现 SKU-3321、SKU-3407 各少 6 件

触发

车辆到货扫码报备 → Workflow Top7「入库时效闭环」自动启动,任务卡推送至收货岗

红线

准确 / 财务数据 —— 破损品与差异件禁止未留痕入账;索赔单金额必须人工签发

系统做什么

系统强制逐箱扫码;实收数与 ASN 自动比对,差异即时标红;破损箱扫码后自动锁定为 QC 状态,禁止上架可售库位

Agent 做什么

09:55 检测到差异,自动生成差异单与供应商索赔草稿;按优先级推荐上架库位;11:25 预判验收将超时 8 分钟,提前向收货主管推送提醒并建议增派 1 人

人决策什么

收货员:开箱核验 3 箱良品数量并拍照留证;收货主管:确认索赔单金额并签发;仅此两处需要人做决策

② Agent 任务书 · 「现实—期望—差距—标准—期限—验证」六段写清,Agent 不猜目标

现实

ASN 应收 1,860 件,实收 1,848 件;3 箱破损待定损;预约验收窗口 09:30–11:30

期望

11:40 前完成验收入账,13:40 前全部上架;差异与破损同步生成供应商索赔单

差距

缺 12 件(2 SKU);3 箱需开箱核验良品数;按历史数据,人工处理差异平均耗时 +50 分钟

标准

账实差异当日清零;破损品隔离入 QC 库位,不得混入可售库存;差异单 100% 关联 ASN 溯源

期限

验收 ≤2h(截止 11:40)、上架 ≤4h(截止 13:40);超时 15 分钟自动预警

验证

WMS 库位快照 vs 实物抽盘一致;差异单、索赔单、QC 隔离单三单齐全并关联同一 ASN

③ 证据与结论 · 管理证据闭环四步 / 路径个别化 / 证明了什么

岗位场景

收货岗 · 差异入库处理(历史上最依赖“老师傅经验”的场景)

行为证据

扫码时间戳 128 条、差异单 1 张、QC 隔离单 1 张、索赔单 1 张、Agent 预警记录 1 条

小范围试配

仅在该仓收货岗、仅针对本 ASN 运行;不改动其他岗位流程

结果与副作用复核

验收 11:32 完成(1h52m)、上架 13:05 完成(3h25m);副作用:索赔草稿单价字段取自采购价而非合同价,需修正映射

路径个别化

约堡仓:收货员边卸边扫,破损箱现场开箱清点

开普敦仓:先整车卸完再集中扫码,破损箱送 QC 区统一处理

路径不同,只验同一张目标卡。

证明了什么

五步法在最“依赖人”的差异场景下依然闭环;业务方从 0 输入到只做 2 次决策;跑出了 1 个真实副作用,正是“用现实校准 AI”的价值所在。

场景 01 · TM 系统界面示意一期编排效果 · 样式按 TM 现有 Workflow 卡片与弹窗规范复刻

如果把这条入库 Workflow 放进 TM:谁会收到什么卡片,点开是什么

A

Atlas · 仓储运营 Agent

一期挂载在 WMS 业务线下的专家 Agent(拟定名,按 TM 命名规范调整)。入库 / 出库 / 盘点三条 Workflow 均挂在它的 Workflow Task 面板下。

① 推送视图 · 卡片按时间依次出现在对应岗位的 Workflow Task 面板里,人不需要找入口

推送给

收货员 · Sipho

09:41

Workflow Task

逐箱扫码验收 ASN-2609-0117

今天 09:41

华南 A 到货 120 箱 / 38 SKU,预约窗口 09:30–11:30。请逐箱扫码;外箱破损请扫码后拍照,系统将自动锁定为 QC 状态。

工作流:W流程起点待处理
开始

推送给

收货员 · Sipho

09:55

Workflow Task

核验差异箱并上传证据

今天 09:55

Atlas 比对发现实收 1,848 / 应收 1,860(-12 件:SKU-3321、SKU-3407 各 -6);3 箱破损已锁定 QC-A02。请开箱清点良品并拍照。

工作流:A已完成待处理
开始

推送给

收货主管 · Thabo

10:20

Workflow Task

签发供应商索赔单

今天 10:20

Atlas 已生成差异单 DIF-0117 与索赔草稿(R 4,104),请复核金额与单价口径后签发。签发前索赔不生效。

工作流:A已完成待处理
开始

推送给

收货主管 · Thabo

11:25

Workflow Task

验收超时预警:建议增派 1 人

今天 11:25

按当前进度预计 11:48 完成验收,超出 11:40 截止 8 分钟。建议从上架组临调 1 人至收货区。请确认是否采纳。

工作流:A已完成待处理
开始

完成后

卡片消失 · 证据归档

Workflow Task 面板

09:41、09:55 两张卡片在 Sipho 点「完成」后自动消失;128 条扫码时间戳、6 张开箱照归档至 ASN-2609-0117,成为 D+7 证据包的一部分。

② 详情弹窗 · 点击「开始」后 · 以 10:20 推送给收货主管 Thabo 的「签发供应商索赔单」为例 · 右侧为 Ask Agent 展开态

版面说明:TM 中「工作流」为整宽可折叠区块,位于展示区之上;本页为在一屏内同时呈现步骤与数据,将其并排置于左栏,其余结构与 TM 一致。

签发供应商索赔单WMS · JHB 试点仓

Atlas 已完成账实比对并生成差异单与索赔草稿,请复核索赔金额与单价口径;签发后索赔单正式生效并关联 ASN-2609-0117。

工作流

  1. 到货报备并创建入库任务

    2026-09-08 09:41
    WWMS · 系统已完成
  2. 逐箱扫码与账实比对

    2026-09-08 09:55
    Sipho · 收货员已完成

    Atlas 同步比对:实收 1,848 / 应收 1,860

  3. 核验差异箱并上传证据

    2026-09-08 10:18
    Sipho · 收货员已完成

    3 箱开箱良品 68 件;照片 6 张

  4. 签发供应商索赔单

    Thabo · 收货主管待处理

    这里会放填写的意见

  5. 索赔单同步供应商并归档

    AAtlas · 仓储运营 Agent待触发

本次入库概览

应收

1,860 件

实收

1,848 件

差异

-12 件 · 2 SKU

破损隔离

3 箱 · QC-A02

差异明细

SKU品名应收实收差异证据
SKU-3321便携榨汁杯 · 白480474-6扫码 · 箱照 2 张
SKU-3407便携榨汁杯 · 绿480474-6扫码 · 箱照 2 张
破损 3 箱SKU-3389 等混装7268 良品-4 报损开箱照 6 张 · QC-0117

Atlas 分析结论

  • ·12 件差异为供应商短装(装箱单与实收缺口一致),非仓内原因;建议按合同约定索赔。
  • ·3 箱破损中 4 件不可售,已隔离 QC-A02;破损责任待承运商回执,建议单独立案,不并入本索赔。
  • ·提示:索赔草稿单价字段当前取自采购入库价 R 342,合同 HN-A-2026 第 7 条约定短装按合同价 R 360 赔付,请确认口径。
  • ·Atlas 不会自动签发索赔、不会调整账面库存;本 Workflow 仅承载复核与签发。

索赔金额口径(必选)

按采购入库价 R 342 × 12 = R 4,104

Agent 草稿默认值,来源:采购单

按合同价 R 360 × 12 = R 4,320推荐

合同 HN-A-2026 第 7 条 · 差额 R 216

可填写签发意见(选填)下载退回补证签发索赔单

Ask Agent

有什么我能帮你的吗?

A

你好,我是 Atlas。关于这张卡片的数据口径、红线或历史记录,随时问我。

合同价和采购价差在哪?

A

合同 HN-A-2026 第 7 条约定短装按合同单价 R 360 赔付;采购入库价 R 342 已含返利折扣,不适用于索赔。建议选择合同价。

这家供应商历史差异多吗?

A

近 90 天 6 次到货,2 次短装,累计 -19 件,均已索赔到账;平均到账 11 天。

你可以在这里跟我对话

推送即任务

卡片出现在谁的 Workflow Task 里谁就点,收货员不需要在 WMS 里找入口,也不需要知道“Top7”是什么。

Agent 只出现在已完成节点

每张卡片的操作按钮都在人手里:签发 / 退回 / 采纳——“Agent 建议、人决策、系统守红线”在界面上就是这样长的。

副作用在界面上被人拦下

单价口径这一步就是场景 01 跑出的那个副作用;Atlas 主动提示、Thabo 做选择,修正后进入映射规则。

场景 02 · 运行态G2 出库及时率 ≥99% · G3 拣货差错 ≤0.1%

周一 15:00 的出库红灯:完成率掉到 88%,同时一张组合单拣错了赠品

Top9 出库时效管控Top4 拣货差错拦截Top11 订单异常闭环

① 输入与边界 · 场景 / 触发 / 红线 / 系统 / Agent / 人

场景

  • ·时间:周一 15:00,当日待发 1,860 单,快递截单 18:30
  • ·进度:小时级完成率 88%,低于线性进度基线 92%(Top9 阈值)
  • ·同时:拣货员 B 在组合单 SO-2609-0882 扫描赠品 SKU-7710(正确应为 SKU-7711),系统拦截

触发

Top9「出库时效管控」小时级扫描命中阈值 → 黄色预警;Top4「拣货拦截」扫码比对失败 → 即时拦截

红线

SLA 客户承诺 / 准确 —— 对外时效不可击穿;错拣拦截为硬规则,任何人无权跳过

系统做什么

系统拦截错误 SKU,不允许跳过;小时级完成率看板实时刷新;超时订单自动打标进入复盘队列

Agent 做什么

15:03 计算缺口 45 单,推荐“打包区调 1 人到拣货 + 高优 SLA 订单优先波次”方案并预估 17:40 可达 99%;同时生成 SKU-7710/7711 相似度告警,建议库位分离;16:00 检查点完成率 94.6%,确认方案有效

人决策什么

出库主管:15:10 采纳调度建议(唯一决策);班组长:对拣货员 B 做 3 分钟现场辅导;库位分离建议纳入周五复核,由仓储负责人决定

② Agent 任务书 · 「现实—期望—差距—标准—期限—验证」六段写清,Agent 不猜目标

现实

剩余 223 单未完成拣货;拣货区 6 人在岗,打包区 4 人;SKU-7711 与 SKU-7710 为同系列不同颜色,历史错拣率偏高

期望

18:00 前完成率回到 ≥99%(当日单当日发);该组合单以正确赠品出库,不产生客诉

差距

按当前 62 单/小时的速度,18:00 只能达到 96.5%,缺口约 45 单;错拣若未拦截将直接造成 1 起客诉 + 1 次补发

标准

出库及时率 ≥99%;错拣源头拦截率 100%;同一员工同一 SKU 当日重复出错 ≥2 次自动升级班组长辅导

期限

15:15 前给出调度方案;16:00 完成率须回到 ≥94% 中间检查点;18:30 快递截单为硬截止

验证

18:30 出库及时率数据;被拦截订单的最终扫码记录;超时订单(如有)100% 有归因工单

③ 证据与结论 · 管理证据闭环四步 / 路径个别化 / 证明了什么

岗位场景

出库主管 · 当日产能不足时的临时调度;拣货岗 · 相似 SKU 组合单拣选

行为证据

调度建议记录、主管采纳时间戳、拦截日志 1 条、辅导记录 1 条、最终出库及时率 99.3%

小范围试配

仅在该仓当日出库班次运行调度建议;扫码拦截规则本就是硬管控,无需试配

结果与副作用复核

18:22 完成率 99.3%(超时 13 单均为快递未揽收,非仓内原因);副作用:打包区抽人后打包积压 20 分钟,建议后续 Agent 同时预估下游影响

路径个别化

约堡仓:跨区调人 + SLA 优先波次

开普敦仓:不调人,改为合并波次 + 延长 30 分钟班次

路径不同,只验同一张目标卡。

证明了什么

同一套目标卡在两种不同处置路径下都能守住结果——这就是“结果一致、路径个别化”;Agent 只给建议、人做决策、系统守红线,三者边界清楚。

场景 02 · TM 系统界面示意一期编排效果 · 样式按 TM 现有 Workflow 卡片与弹窗规范复刻

如果把出库时效与拣货拦截放进 TM:一个预警卡片 + 一个拦截卡片同时出现

A

Atlas · 仓储运营 Agent

出库预警由 Atlas 小时级扫描触发;拣货拦截由 WMS 硬规则触发,Atlas 只负责把拦截事件推送给班组长并生成辅导建议。

① 推送视图 · 卡片按时间依次出现在对应岗位的 Workflow Task 面板里,人不需要找入口

推送给

出库主管 · Lerato

15:02

Workflow Task

出库进度预警:选择调度方案

今天 15:02

15:00 完成率 88%,低于基线 92%。剩余 223 单,按当前速度 18:00 仅达 96.5%。Atlas 已给出 3 个方案,请在 15:15 前选择。

工作流:A已完成待处理
开始

推送给

拣货员 · B

15:04

Workflow Task

拣货拦截:SO-2609-0882 赠品不匹配

今天 15:04

扫描 SKU-7710,订单要求 SKU-7711(同系列 · 绿)。请到库位 C-12-03 取正确赠品后重扫;本步骤不可跳过。

工作流:W已拦截待处理
开始

推送给

班组长 · Musa

15:06

Workflow Task

现场辅导:相似 SKU 错拣

今天 15:06

拣货员 B 今日第 1 次错拣 SKU-7710 / 7711。建议 3 分钟现场辅导,并确认已复扫正确 SKU。同一 SKU 当日再错将自动升级。

工作流:A已完成待处理
开始

推送给

出库主管 · Lerato

16:00

Workflow Task

16:00 检查点:完成率 94.6%

今天 16:00

较 15:00 提升 6.6 pt,预计 17:40 达 99%。打包区因抽人积压约 20 分钟,建议 16:30 回调 1 人。请确认已读。

工作流:A已完成待处理
开始

完成后

卡片消失 · 证据归档

Workflow Task 面板

15:04 拦截卡片在 B 重扫 SKU-7711 后(15:09)自动消失;拦截日志归档至 SO-2609-0882,并计入 B 的当日错拣台账。

② 详情弹窗 · 点击「开始」后 · 以 15:02 推送给出库主管 Lerato 的「出库进度预警:选择调度方案」为例 · 右侧为 Ask Agent 展开态

版面说明:TM 中「工作流」为整宽可折叠区块,位于展示区之上;本页为在一屏内同时呈现步骤与数据,将其并排置于左栏,其余结构与 TM 一致。

出库进度预警:选择调度方案WMS · JHB 试点仓

Atlas 已完成 15:00 小时级进度扫描并生成 3 个调度方案,请在 15:15 前选择其一;系统将自动下发波次调整,Atlas 于 16:00 复核。

工作流

  1. 小时级进度扫描并预警

    2026-09-08 15:00
    AAtlas · 仓储运营 Agent已完成
  2. 生成调度方案与影响预估

    2026-09-08 15:03
    AAtlas · 仓储运营 Agent已完成

    含下游打包区影响预估

  3. 选择调度方案

    Lerato · 出库主管待处理

    这里会放填写的意见

  4. 下发波次调整与人员调配

    WWMS · 系统待触发
  5. 16:00 检查点复核

    AAtlas · 仓储运营 Agent待触发

当日出库进度

当日待发

1,860 单

已完成

1,637 单 · 88%

剩余

223 单

距快递截单

3h 30m

瓶颈明细

环节在岗待处理当前产能预计完成
拣货6 人223 单62 单 / h18:36 · 超截单
打包4 人41 单88 单 / h16:10
复核 · 贴单2 人12 单120 单 / h15:40

Atlas 分析结论

  • ·缺口约 45 单,集中在拣货环节;打包与复核环节有余量,可跨区调配。
  • ·超时风险订单中 31 单为次日达承诺件,SLA 红线主要落在这批订单。
  • ·SKU-7710 / 7711 相似度告警已另开卡片推送班组长,库位分离建议纳入周五复核。
  • ·Atlas 不会自动调人或改班次;执行由主管确认后由系统下发。

调度方案(必选其一)

方案 A 打包区调 1 人至拣货 + 次日达订单优先波次推荐

预计 17:40 达 99% · 副作用:打包积压约 20 分钟

方案 B 合并波次 + 班次延长 30 分钟

预计 18:10 达 99% · 副作用:加班成本 +R 480

方案 C 不调整

预计 18:00 完成率 96.5% · 约 45 单超时,触碰 SLA 红线

可填写调度备注(选填)下载驳回,人工调度执行方案 A

Ask Agent

有什么我能帮你的吗?

A

你好,我是 Atlas。关于这张卡片的数据口径、红线或历史记录,随时问我。

方案 A 抽人后打包会不会顶不住?

A

打包当前 88 单/h、待处理 41 单;抽 1 人后降至 66 单/h,预计 16:00 前后积压约 20 分钟,16:30 回调即可消化。

超时的 45 单是哪些客户?

A

31 单为次日达承诺件,14 单为普通件;方案 A 的优先波次会先保前者。

你可以在这里跟我对话

两种触发,同一个面板

Agent 阈值预警与 WMS 硬拦截来源不同,但都以同一种卡片推到对应岗位——人只需要认识一种卡片。

拦截卡不能被跳过

15:04 的卡片点开后只有「已重扫,重新校验」一个操作,没有“忽略”或“跳过”;红线在界面上表现为没有那个按钮。

决策带着副作用一起给

三个方案都标注了下游影响与成本;主管选的是“接受哪种副作用”,而不是猜。

检查点也是卡片

16:00 复核不是报表里的一行,而是推回给同一个人的一张确认卡——闭环在界面上是可见的。

CASE 03 · 建模态前两个 case 是“能力建好后怎么跑”,这一个是“能力是怎么被倒推出来的”

从 99.8% 倒推出一条盘点能力:不问业务“你们怎么盘”,只问指标“为什么会不准”

起点只有一张目标卡上的一个数字——库存准确率 ≥99.8%。业务方未交付流程文档。以下是 3 个工作日内完成的倒推链条,各步产出均可被直接检查与复现。

结果

目标是什么?

库存准确率 ≥99.8%(件数口径,月度盘点 + 每日循环盘点综合)。红线:任何差异不得手工调账掩盖。目标卡 G1 v1.0,冻结至试点期末。

目标卡

失效

这个数字会怎么掉下来?

从 WMS 历史差异记录反推 5 类失效:收货少录 / 上架错位 / 拣货错拿 / 退货未复位 / 盘点漏扫。前 3 类占历史差异 82%,退货未复位 11%,盘点漏扫 7%。

IT 拉数据,无需业务口述

能力

拦住每一类失效需要什么能力?

每类失效映射一条最小能力:收货逐箱扫码校验、上架库位强绑定、拣货 SKU 二次核验、退货 24h 复位闭环、动态循环盘点触发。

一失效一能力

SOP 候选

这条能力对人意味着什么动作?

能力反写为 SOP 候选条款,只写「必须发生的动作与证据」,不写路径。例:上架必须扫库位码,系统未响应不得放货——例外:系统无响应 ≥5 分钟走授权接管。全部 5 条 SOP 共 11 条条款、1 页纸;业务核实四件事后进入试配。

AI 起草候选,业务核实例外后签字,试配后生效

Workflow

哪些动作能交给系统和 Agent?

11 条条款中 8 条由系统硬控(扫码拦截),2 条由 Agent 触发(差异溯源、循环盘点排程,对应 Top1),1 条保留人工(差异最终裁定)。每条硬控条款配一条授权接管路径。

Top20 映射

验证

怎么知道倒推对了?

D+14 用真实盘点差异回测,同时比较四个量:错误次数、业务量、错误率、执行证据(扫码率 / 条款执行率)。结论三选一,见下表;不允许先认定模型正确再把剩余问题归给员工。

D+14 证据节点 · 不预设归责

回测结论表 · 四维比较,三种结论都是可汇报的证据

回测发现执行证据结论下一步
原 5 类失效仍占差异 ≥80%,错误率未下降扫码率、条款执行率齐全且达标模型设计错了:能力拆解或流程设计有问题回到 ③ 重拆能力;检查输入(设备、库位码、SOP 条款)是否缺失
原 5 类失效仍占 ≥80%,错误率未下降扫码率 / 条款执行率明显不足执行不到位或输入缺失(设备、培训、时间)先查输入与负载,再谈执行;排除后才进入辅导与考核
出现新的失效类,占比 ≥10%拆解有漏补第 6 条能力,进入 SOP 候选状态机
错误率下降、失效占比下降,业务量不变或上升齐全倒推正确,能力有效Skill 进入 L1;开始定适用边界

为什么不取「执行不到位」的默认结论:错误次数不看业务量、不看执行证据,得不出任何结论。「失效占比未降 = 能力拆解正确、执行不到位」是先认定模型正确,再把剩余问题全部归给员工——本方案不允许这种推理,一律按上表四维比较。

这个 CASE 证明了什么

整条链路业务方只出现在第 ④ 步(核实例外、签字)与第 ⑥ 步(每日 15-20 分钟核实异常)。能力不是从「业务怎么做」里梳理出来的,而是从「指标为什么会掉」里倒推出来的——这就是路径切换在一条指标上的完整落地。

同一模板可复制到

出库及时率 ≥99%(失效:波次排程 / 拣货路径 / 打包积压 / 交接延误)与作业零差错——G1–G3 三张目标卡均按此六步倒推,D+7 前完成全部能力清单。D+21 由他人按同一套六步流程复现 G2 链路,验证模板可复制。

三个 case 合起来说明的三件事

1

业务不用先给流程

Case 01 里业务方全程 0 输入、仅 2 次决策,流程是系统跑出来的,不是人写出来的。

2

结果与红线是唯一约束

Case 02 两仓处置路径完全不同,但同一张目标卡验收通过——路径可个别化,结果不可。

3

副作用是资产

两个 case 各跑出 1 个真实副作用(索赔单价映射、打包积压),这正是 D+7 汇报里最有价值的证据。

Q & A

Agent 判断错了怎么办?

Agent 只给建议,不碰红线内的动作;所有硬管控(PDA 拦截、QC 隔离、索赔签发)都由系统规则和人把守。场景 01 跑出的索赔单价映射错误就是在 TM 弹窗里被人工复核拦下的。

两个仓做法不一样,怎么管?

只验同一张目标卡的结果与红线,不验路径。场景 02 里约堡与开普敦两处处置路径结果都达标,这正是“结果一致、路径个别化”要的效果。

12SKILL MATURITY

Skill 成熟度、并行验证与回退

一单只算候选,十单才算验证,换环境重新验证;旧流程并行到验证通过才退出。

一条能力要过四级才算能复制

L0 · 候选

1 张真实单据闭环

产出:状态流转记录、异常台账、副作用清单。允许失败,失败即证据。

经济性:记录每单 Token 与人工分钟数

L1 · 验证

≥10 张单据 · 副作用全部有结论 · 对照旧流程基线

错误率不高于基线;人工工时低于基线或落在红线动作上;接管次数有归因。

经济性:每单成本 vs 收益成立,否则停在 L0

L2 · 定边界

写清在什么条件下适用

仓型(自营 / 加盟)、日单量区间、SKU 结构(组合单占比)、国家法规(退货 / 索赔)、设备(PDA 型号)。

经济性:边界外 = 未验证,不得声称可用

L3 · 可复制

换仓 / 换业务 / 换国家

只复用结构(目标卡模板、失效—能力表、Workflow 骨架),结论必须在新环境重新走 L0 → L1。

经济性:复制成本计入目标业务线的评审表

旧流程什么时候退出并行 ≥14 天或 ≥10 单,到期必须出结论

新 Workflow 上线旧流程有效控制并行运行(≥14 天或 ≥10 单)每日对照:错误率 / 工时 / 接管次数通过 → 旧控制按条款退出不通过 → 回退,新流程回候选
目标卡保留的旧控制(人工基线)并行期退出条件回退触发
G0 入库纸质收货单 + 主管人工复核10 单 / ≤14 天10 单账实一致、副作用有结论新流程漏记 ≥1 单 或 系统不可用 >30 min
G1 库存月度全盘 + 人工差异台账至 D+14 回测回测结论为「倒推正确」差异率高于基线连续 3 日
G2 出库人工排班表 + 口头调度14 天及时率连续 14 天 ≥99%Agent 方案连续 2 日预估偏差 >5 pt
G3 差错人工复核台14 天差错率连续 14 天达标拦截误报率 >2% 或 接管次数 >5 次/日

回退不是失败:回退动作与原因进异常台账,新流程退回 L0 候选态重新试配。并行期的双轨成本写进 AI 评审表的投入栏,不隐藏。

为什么「定边界」必须单列一级

约堡仓与开普敦仓路径就已经不同;加盟仓、跨国差异更大。没有边界声明的 Skill,复制时会把结论当前提。边界写在 Skill 里,复制时先对照,再决定重跑哪几级。

13TIMELINE & RISK

排期、验证、分工与风险:只用证据说话

试点即刻启动。每个节点的产出都是可核验的运行证据,而非汇报材料。

  1. D+0本方案评审

    评审通过后,确认owner。

  2. D+2目标卡与任务模板落库

    3+1 张目标卡、六段式 Agent 任务模板录入工作系统;圈定 10 张真实入库单作为试点样本。

  3. D+7首单闭环跑通

    第一张真实入库单全链路闭环(Top7 + Top2 + Top1),产出运行证据,汇报。

  4. D+14多笔验证 + Skill 抽象

    10 张单据逐一跑通;拆解出「系统做什么 / Agent 做什么 / 人决策什么」,形成第一版入库履约 Skill。

  5. D+21复制验证

    用同一套五步法启动第二条链路(出库及时率 G2),验证方法论可复制性 —— 这是「换位置」承诺的兑现判据。

验收机制 · 管理证据闭环

岗位场景行为证据小范围试配结果与副作用复核

每次汇报(D+7 / D+14 / D+21)均按此四步提交证据包:试点场景说明、系统运行日志与单据流转记录、试配范围与样本、结果数据及副作用清单。

风险预判与对策

风险业务端抵触、不提供信息

方法论已不依赖业务输入:AI 生成框架 → 业务仅做核实。核实接口人只需每日 15 分钟。

风险AI 生成的流程正确但不符合现实操作

真实单据实弹验证是强制关卡 —— 跑不通的 Workflow 不进入 Skill 库,用现实校准 AI。

风险空架子风险

验收只认运行证据:单据状态流转记录、异常台账、复核结论。没有证据即视为未完成。

风险路径固化、复制时水土不服

只固化结果与红线,路径参数化。Skill 库按仓/国家参数适配,流程按月迭代。

14Q & A

Q & A

把评审与试点过程中被反复追问的问题集中回答,口径以本稿的目标卡、红线与流水线为准。

Agent 判断错了怎么办?

Agent 只给建议,不碰红线内的动作;所有硬管控(PDA 拦截、QC 隔离、索赔签发)都由系统规则和人把守。场景 01 跑出的索赔单价映射错误就是在 TM 弹窗里被人工复核拦下的。

两个仓做法不一样,怎么管?

只验同一张目标卡的结果与红线,不验路径。场景 02 里约堡与开普敦两处处置路径结果都达标,这正是「结果一致、路径个别化」要的效果。复制到第三个仓时按 L2 边界先对照,再决定重跑哪几级。

扫码枪坏了、条码扫不出来,是不是就卡死了?

不会。拦截卡没有「跳过」,但有「申请授权接管」:班组长授权、填原因和照片、事后补扫、当日复核。红线不开口,人也不被堵死。接管次数多了,先怀疑设备与条码质量,不先怀疑人。

业务说 AI 出的东西不对怎么办?

业务有驳回权,但驳回必须给理由或替代做法,进入知识库;不确认、不驳回、不给替代,由产品委员会裁定业务有没有道理——有道理改 AI,没道理换人。

每个需求都要产品委员会审?那不是新的瓶颈?

不审单条需求文案。委员会只固化「怎么提」「怎么评」两套规则;AI 按评审表定级,委员会带业务负责人按预算需求拍板,逐条确认。上午提、下午定、次日出三件套。会上只提反对意见,无反对即过。

目标定错了怎么办?99.8% 是不是拍脑袋?

99.8% 是行业基准,标注为设计值。阶段目标冻结 4 周,冻结期满或客户 / 合同 / 容量变化触发复验;复验结论可以是下调或换口径,委员会审批、版本留痕。

经营指标为什么只进看板、不告警、也不进目标卡?

「看」和「管」是两件事。看板是汇总算的,便宜;告警是实时推给人处置的,占 Agent 算力和人的注意力,是最贵的机制。所以本阶段 12 项经营指标从 D+14 起进日报 / 周报供管理层与委员会看趋势,但不告警、不设目标、不考核;哪一项要被管起来,走流水线立目标卡,立了卡再配告警。既看全经营面,又守住 3–5 个目标的纪律。

为什么获客、复购只有候选卡,当前不落地?

Phase 1 的结果目标是自有仓标准化与验证化,获客承诺的 SLA 数字必须来自 G1–G3 的实测。框架今天就覆盖全链路,候选卡 Owner 待定,Phase 2 启动时按同一模板冻结。不是不做,是不能承诺未经验证的数字。
